Par délibération du 17 mars 2022, le conseil communautaire a confié au Groupement Marc Mimram Architecture & Associés (mandataire, associé à DDL Architectes / Marc Mimram Ingénierie / Ethis / Alhyange Acoustique /Architecture et Technique / Locomotion / APYC / A-MAR SARL) les études de maîtrise d’œuvre du projet de grande salle.
La future grande salle sera le bâtiment totem du secteur de l’Eau Blanche. Elle contribuera au rayonnement du territoire à travers l’organisation d’évènements et au soutien du sport de haut niveau. Ce projet d’ensemble prévoit également la création d’une salle annexe essentielle au bon fonctionnement de l’équipement et qui apportera une souplesse d’utilisation.
Ce nouvel espace vise à répondre aux besoins du sport professionnel de haut niveau présent et très actif sur le territoire qui compte notamment le basket. L’équipement souple permettra d’accueillir également tout type de manifestations sportives à haut niveau de pratique.
Par ailleurs, la grande salle est catégorisée de type « L », afin de renforcer la vocation évènementielle de l’équipement.
L’aménagement prévu permettra une forte polyvalence des évènements. La salle pourra accueillir jusqu’à 3 500 personnes selon les configurations.
Le projet sera exemplaire sur les aspects environnementaux : construction bas carbone, charpente en bois, chaufferie bois, mur en terre crue (mode de construction à base de matériau naturel), système de récupération de l’eau de pluie, installation de panneaux photovoltaïques.
L’équipement s’intégrera dans un environnement paysager favorisant notamment les liaisons douces avec le centre-ville.
Quelques chiffres
Dimensions
Nombre de places
Capacité d’implantation de panneaux photovoltaïque
Grande salle : 1 840 m² / Salle annexe : 660 m²
Différentes configurations
Basket-ball
3 499 places : 3 019 places assises + 30 court-side + 100 PMR + 350 debout
Volley-ball
2 976 places : 2 555 places assises + 71 PMR + 350 debout
Handball
2 796 places : 2 375 places assises + 71 PMR + 350 debout
Spectacle
3 075 places : 1 126 places assises + 50 PMR + 1 899 debout
Planning
Octobre-décembre 2022 : désamiantage des trois hangars le long de la voie ferrée sur la rue Olivier de Serres
Printemps-été 2023 : travaux de dépollution sur le site de l’Eau Blanche et sur l’emprise de la future grande salle

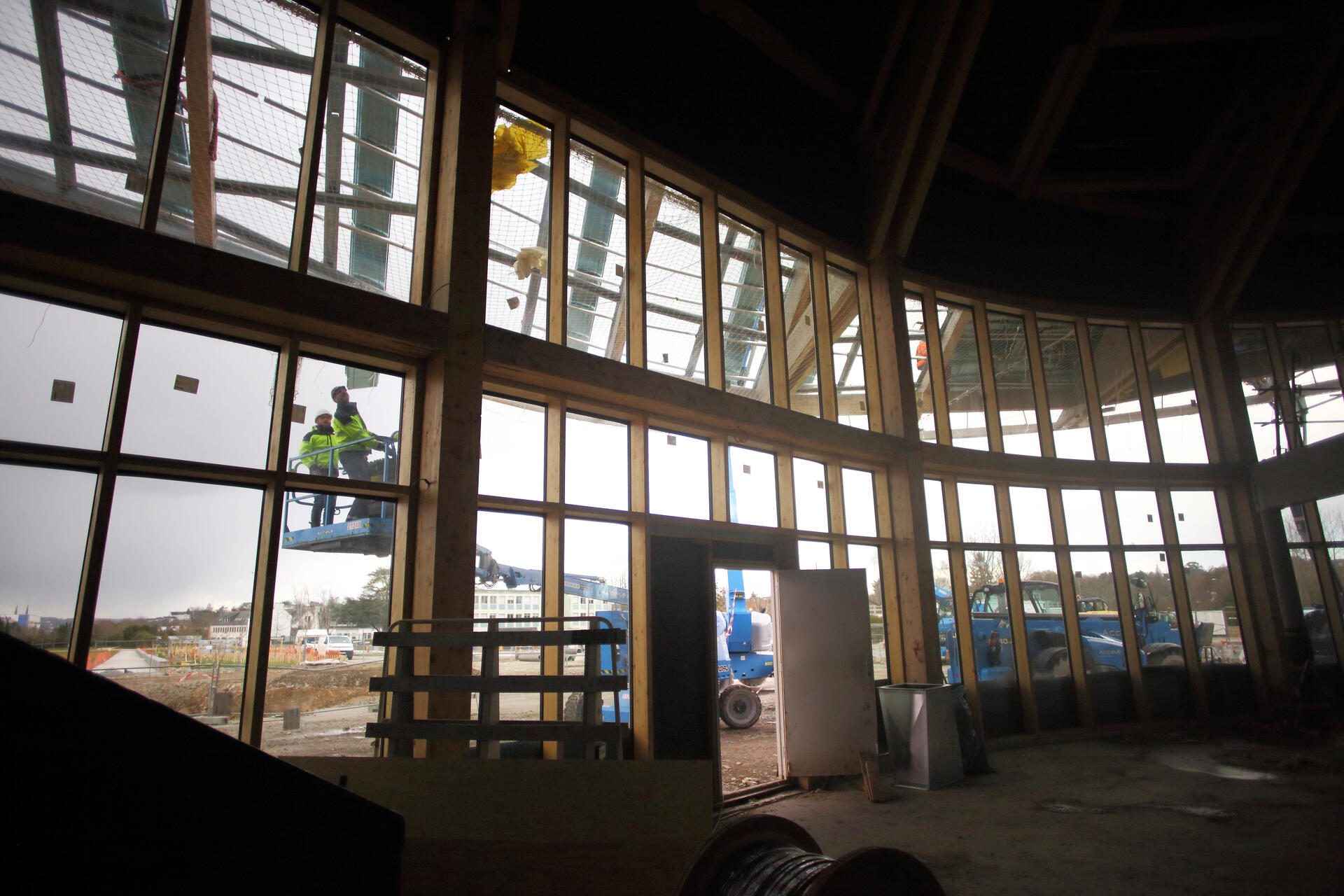

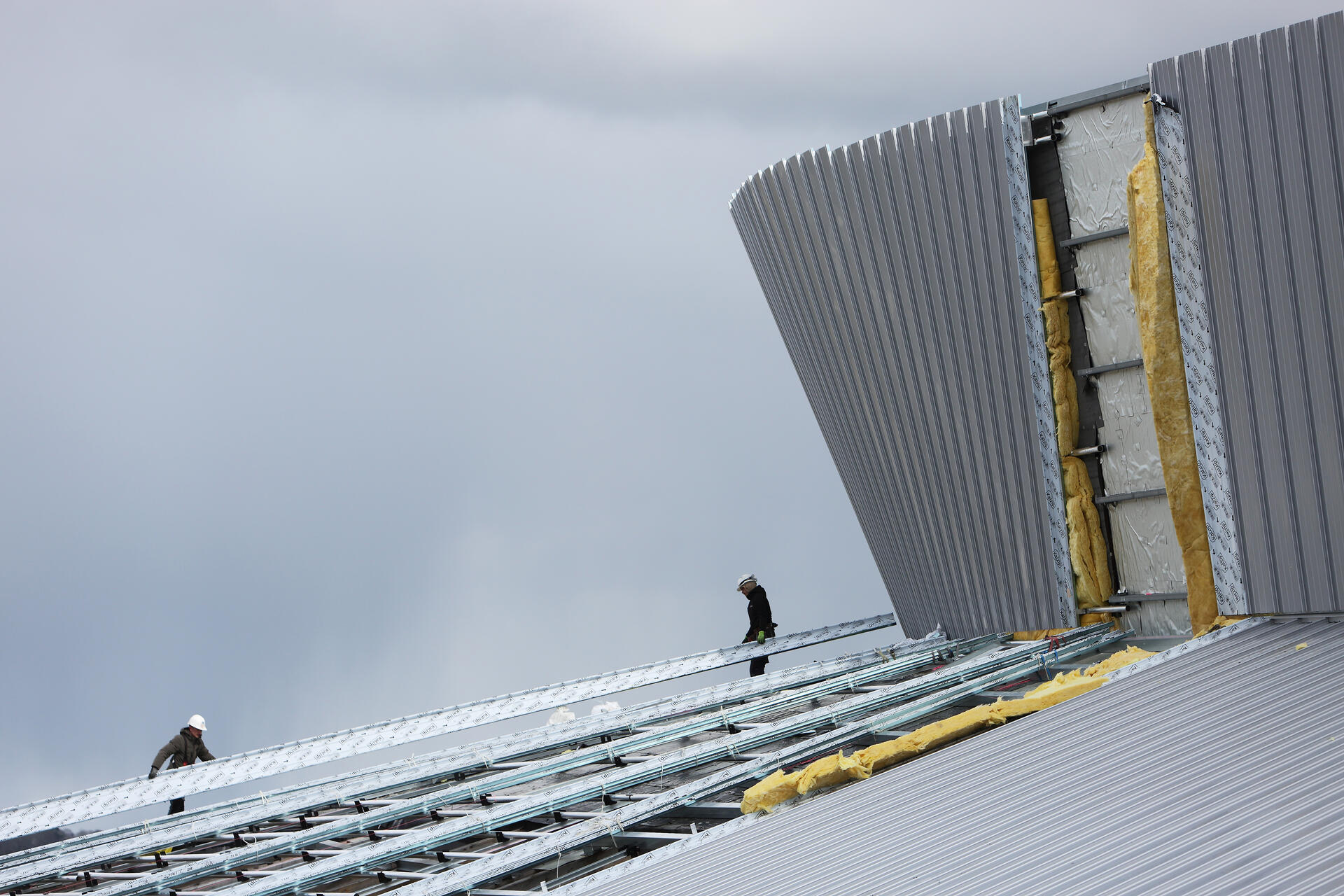

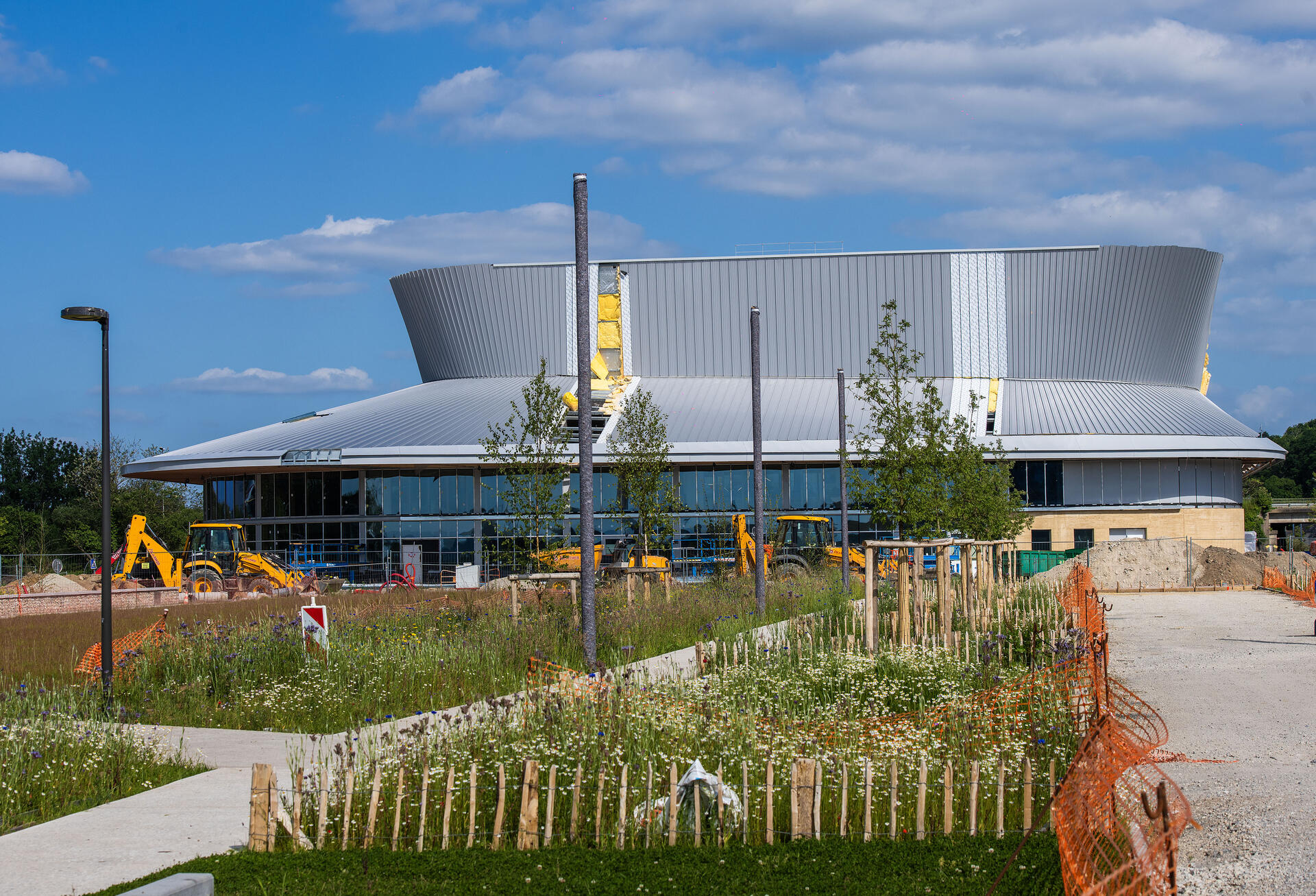

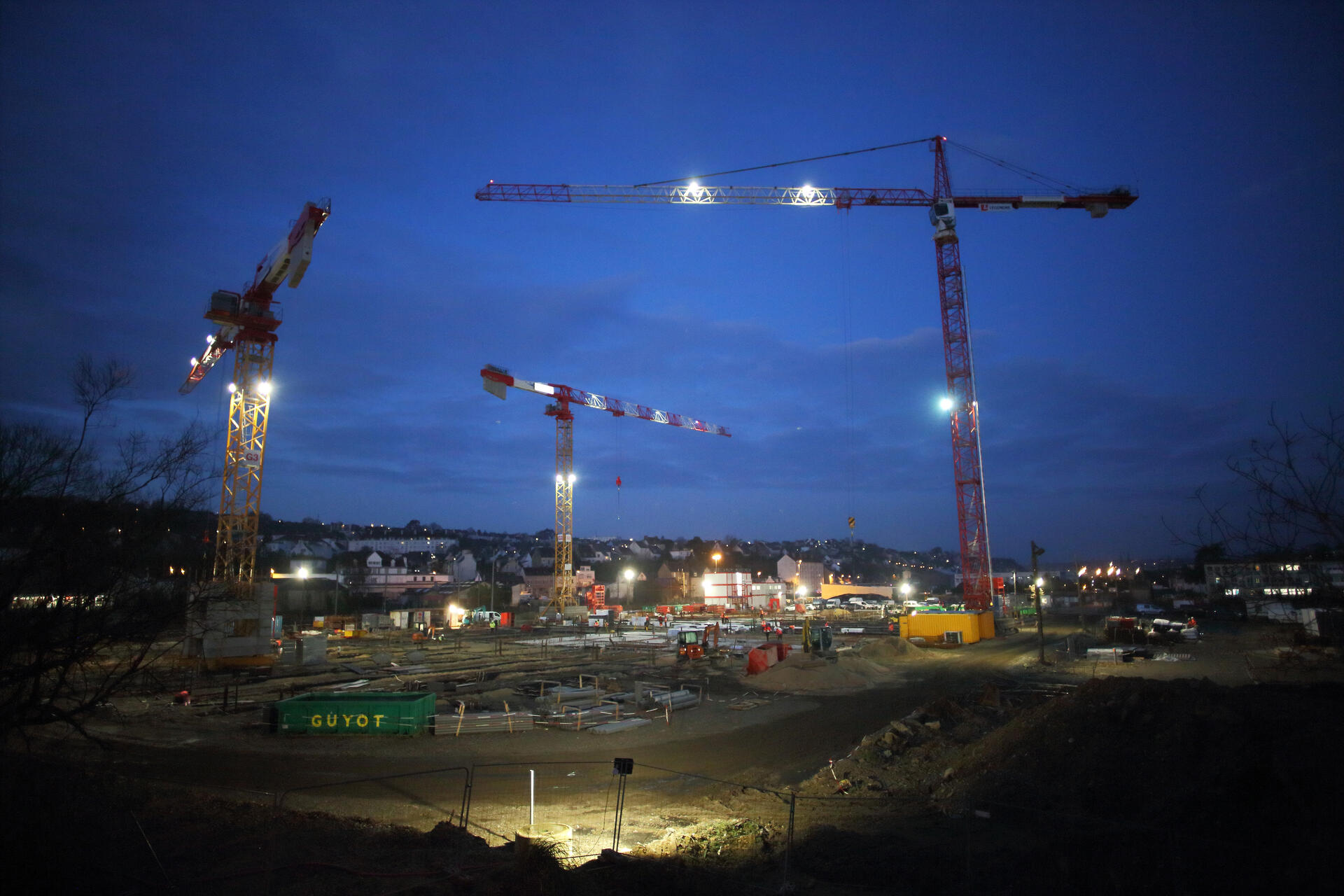

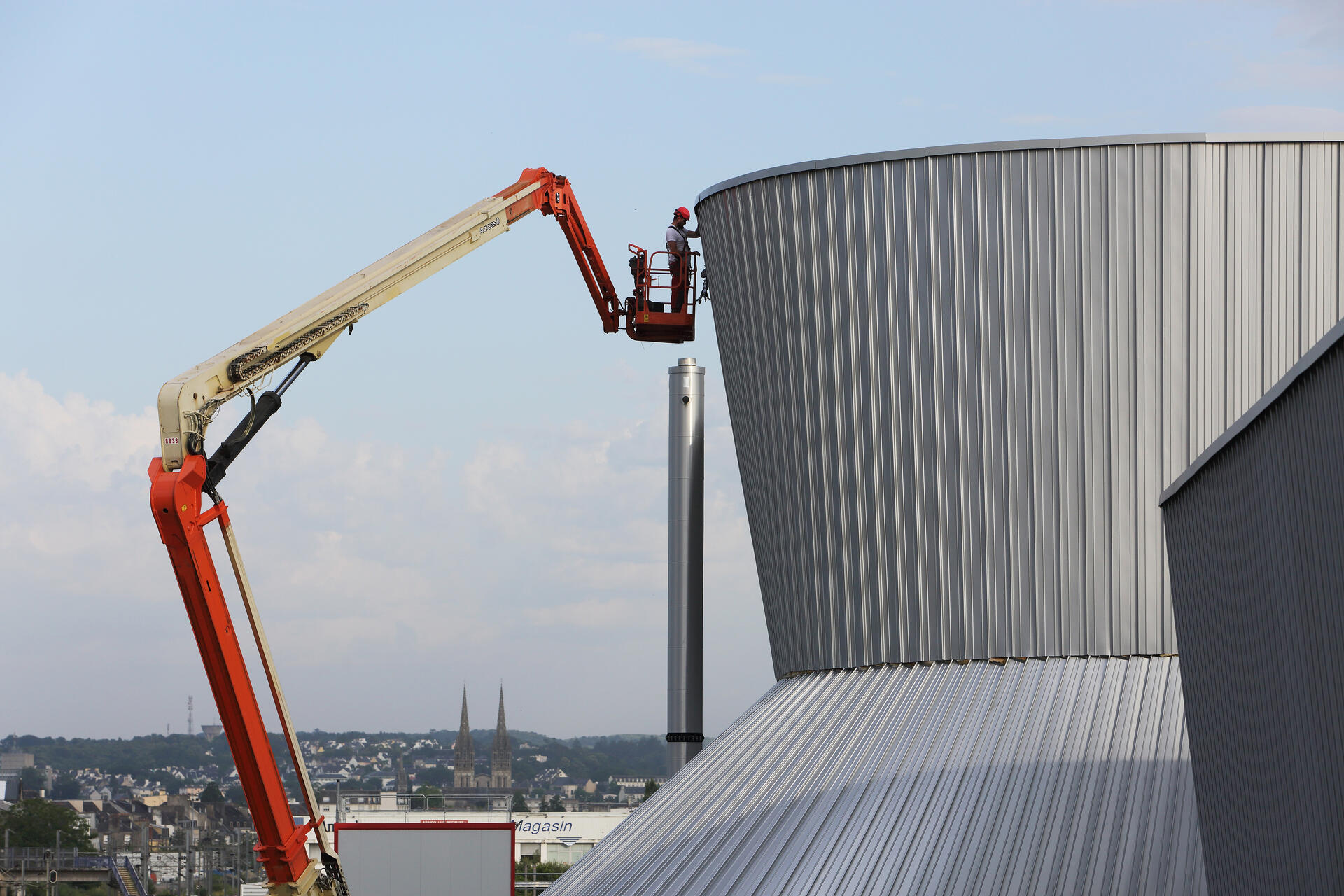

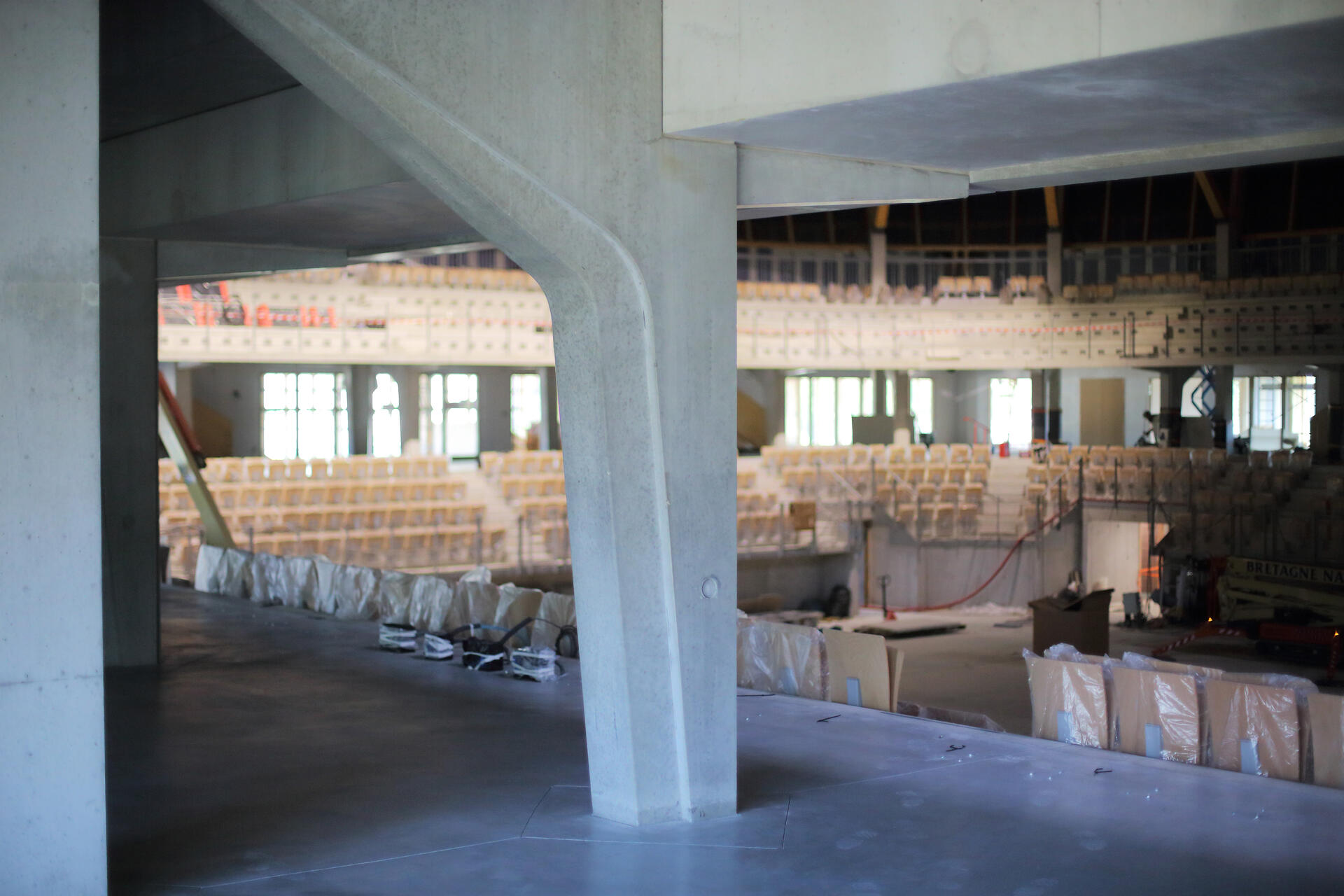

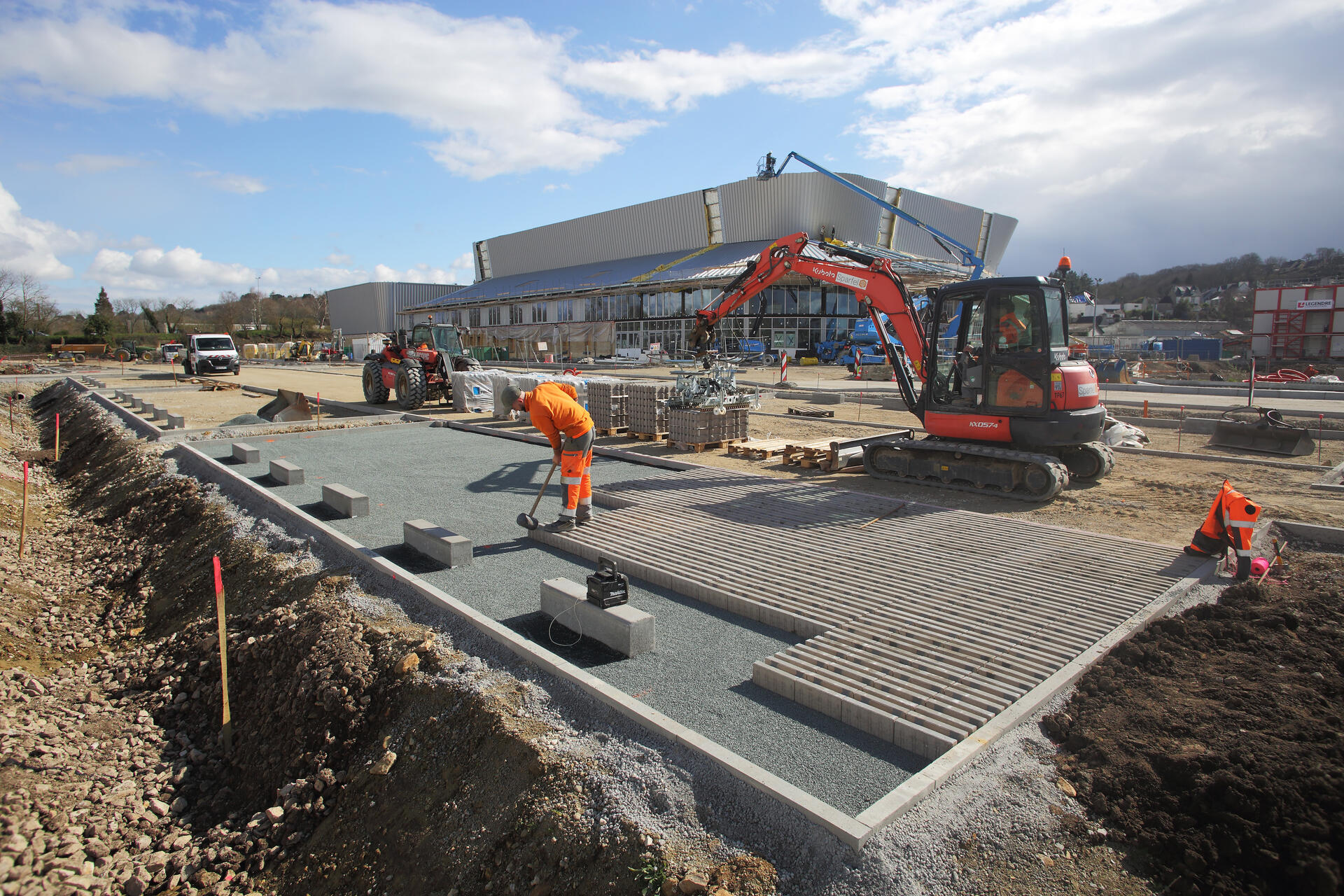

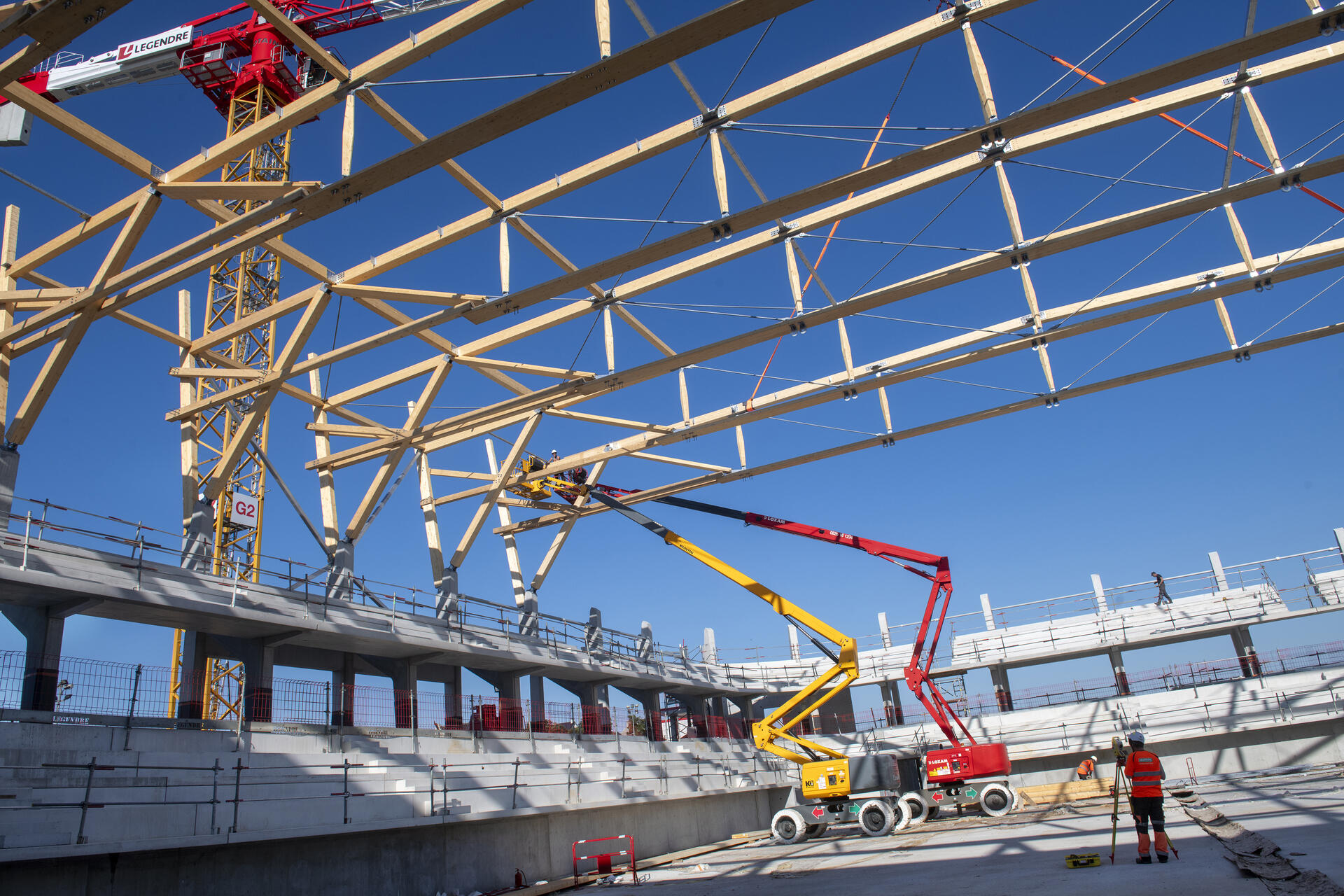

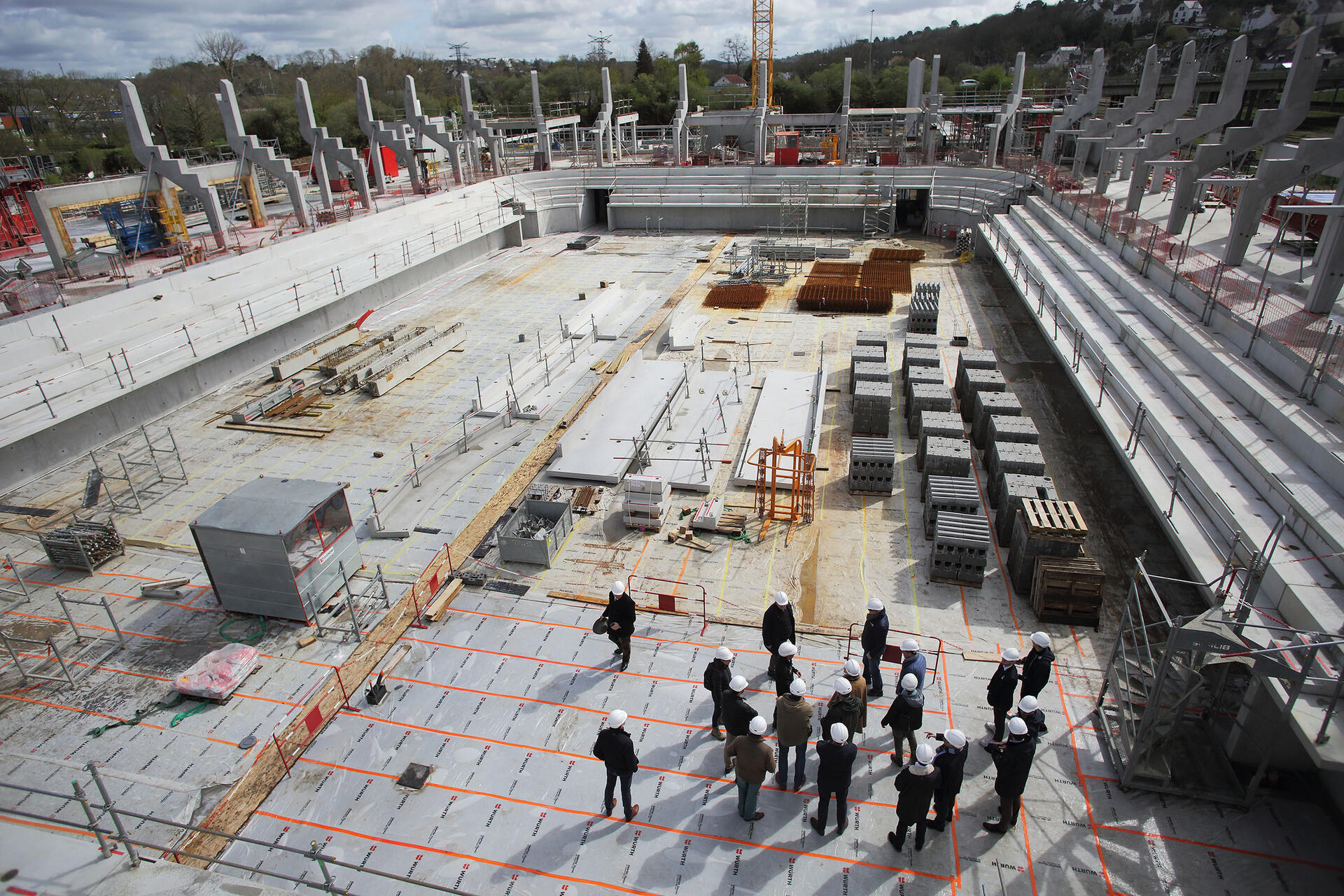

Dernier trimestre 2023 : Début des travaux d’aménagement de l’Eau Blanche et de la grande salle
Eté 2025 : Livraison de la grande salle
Montant des travaux
Travaux de construction de la grande salle : 32 M€
Participation au financement de la grande salle
Etat DSIL : 1,5 M€
Région : 3 M€
Département : 4 M€ TTC
